Vi udskifter og udbygger løbende kloaksystemet for at forbedre miljøet. I september 2019 startede entreprenøren VAM op med anlægsarbejdet i Peder Brechts Parken, og selve anlægsarbejdet i området vil fortsætte til december 2022.
For at mindske overløb med spildevand til Skærup fra området ved Fuglekvartet vil kloakringsformen i Fuglekvarteret blive ændret fra fælleskloakering til separatkloakering, så regn- og spildevand fremover bliver transporteret i hver sit rørsystem. Dette arbejde udføres på baggrund af tillæg 216 til Vejle Kommunes Spildevandsplan, som er vedtaget af Vejle Byråd den 13. december 2018.
Arbejdet med kloakfornyelsen bliver udført i 4 etaper.

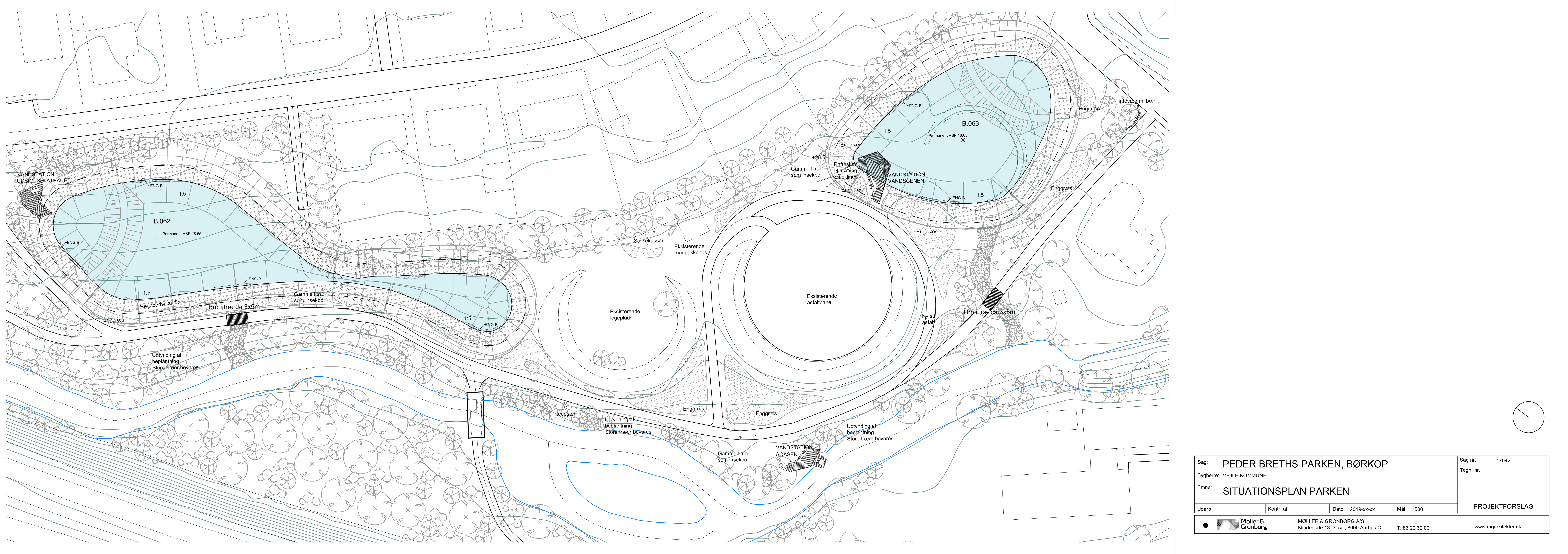

Forud for ledningsetaperne etableres regnvandsbassiner i Peder Breths Parken. Regnvandsbassinerne etableres i samarbejde med Vejle Kommune, således de inddrages som en aktiv del af Peder Brechts Parken og kommer til at fremstå som små søer, der forventes at bibringe parken et rekreativt løft.
Regnvandsbassinerne kommer ikke i fuld funktion før alle 4 etaper er gennemført.
Fuglekvarteret etapeopdeling
Anlægsarbejdet er foran tidsplanen, og etape 1 og 2 blev afsluttet i november 2020.
Etape 3 påbegyndes august 2021 og forventes afsluttet december 2021.
Etape 4 påbegyndes januar 2022 og forventes afsluttet december 2022.
Selvom anlægsarbejdet er foran tidsplanen, så ændrer det ikke på fristen for separatkloakering på din egen grund. Tidsfristerne fastholdes, og du kan se dem her:
Etape | 1) Frist for udtræden for overfladevand | 2) Anlægsarbejdet forventes færdig |
3) Påbud om separering på egen grund | 4) Frist for gennemførelse af separering |
1 | 01.03.2020 | 31.12.2020 | 01.01.2021 | 01.07.2021 |
2 | 31.12.2020 | 31.12.2021 | 01.01.2022 | 01.07.2022 |
3 | 31.08.2021 | 31.12.2021 | 01.01.2023 | 01.07.2023 |
4 | 31.12.2021 | 31.12.2022 | 01.01.2024 | 01.07.2024 |
1) Overfladevand fra ejedommen skal det være frakoblet offentlig kloak på det anførte tidspunkt
2) Det offentlig anlægsarbejde skal efter planen være udført senest på det anførte tidspunkt
3) 4) Vejledende datoer: Påbud om separering på egen grund gives umiddelbart efter at
tilslutningsmulighed er etableret. Separeringen skal være gennemført 6 mdr. efter påbud er givet.
Lærkevej | Uge 48-3 |
Asfalt: Peter Breths Vej - Lærkevej | Uge 4-6 |
Det grønne areal | Uge 1-2 |
Stier ved Solsortevej 2 | Uge 3-5 |
Styret boring i stien | Uge 6-7 |
Solsortevej 2-6 | Uge 6-8 |
Solsortevej 8-12 | Uge 9-11 |
Spættevej | Uge 9-14 |
Høgevej | Uge 12-17 |
Mejsevej 10-16 | Uge 18-20 |
Falkevej | Uge 21-27 |
Lærkevej 54-62 | Uge 15-18 |
Lærkevej 30-52 | Uge 19-27 |
Mejsevej 2-8 | Uge 28-31 |
Tidsplanen er offentliggjort d. 1. december 2021. Der kan forekomme ændringer.
